Exercices Supplémentaires / Diagramme de Gantt

Exercice 1 :

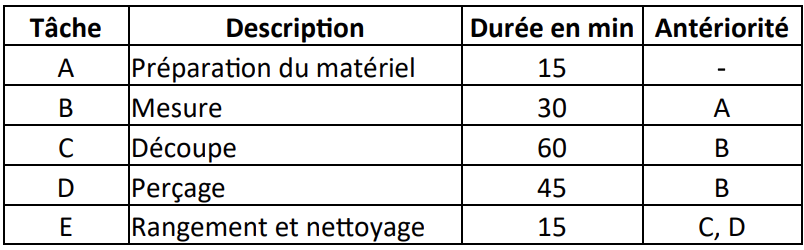

Une entreprise doit réaliser différentes opérations pour réaliser une pièce. D’après le tableau ci-dessous, la tâche de mesure ne pourra être réalisée qu’après avoir fini celle de préparation du matériel (antériorité A). Celles de découpe et de perçage ne pourront être réalisées qu’après avoir fini celle de mesure (antériorité B). Par contre, elles auront lieu simultanément.

1) Déterminer la durée totale de l'opération.
2) Réaliser le diagramme de Gantt associé à cette opération.

Exercice 2 :

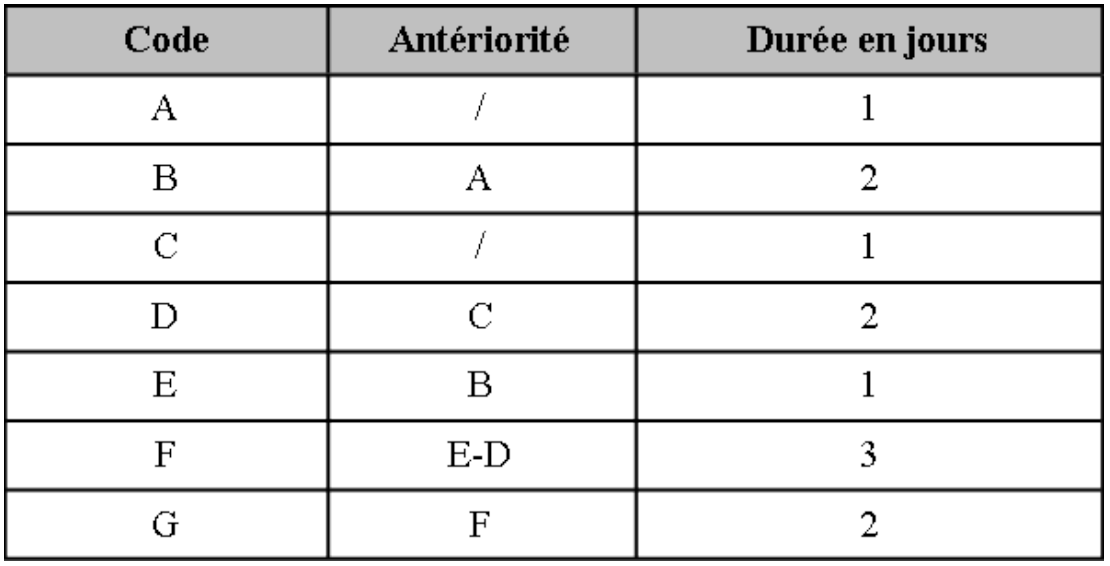

Travail à faire : à partir du tableau des antériorités, réalise le planning et donne la durée de ce projet.

.
